Separatkloakering af et område ved Damhaven og Koldingvej, Vejle
Effekt på miljøet
Regnvand ledes til Vejle Å
Bedre badevand i Vejle Fjord
Tidsplan
Opstartes i 2022
Afsluttes i 2024
Indledning
Baggrunden for projektet er, at området har et nedslidt og dårligt fungerende kloaksystem. Store mængder uvedkommende vand i form af overfladevand og terrænnært grundvand siver ind i kloaksystemet, og det medfører nedsat kapacitet i kloakrørene. Store mængder uvedkommende vand pumpes til Vejle Centralrenseanlæg, hvor det belaster renseanlægget.
Status

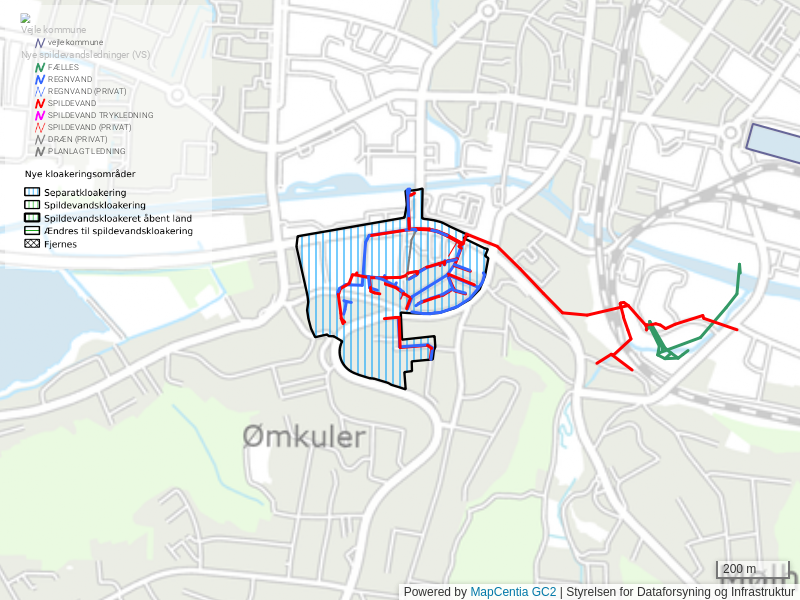

Projektområdet er i dag fælleskloakeret. Det betyder, at spildevand og regnvand ledes til Vejle Centralrenseanlæg i samme ledning. Projektområdet indeholder kloakoplande som vist på ovenstående kort.
Plan
Projektområdet skal separatkloakeres efter et 2-strengede princip, hvor spildevand og regnvand ledes i hver sin ledning. Spildevand vil fortsat blive ledt til Vejle Centralrenseanlæg. Regnvand fra området vil blive ledt til Vejle Å via en pumpestation.
Projektets betydning for dig
Vejle Spildevand udfører sanering af kloaksystemet i det viste område og etablerer i den forbindelse et 2- strenget system således, at der er tilslutningsmulighed for regnvand og spildevand i hver sin ledning. Når et delopland er færdigt, og der er tilslutningsmulighed for regnvand og spildevand, vil grundejerne modtage et påbud om at adskille regnvand fra spildevand på egen grund og tilslutte regnvand til det nye regnvandssystem. Frist for arbejdets udførelse er ca. et halvt år. Påbud fremsendes dog tidligst 3 år, fra Spildevandsplan 2020-2028 har været i offentlig høring. Udgifterne til separering af regnvandet på egen grund varierer meget i forhold til husets indretning og placering. Du kan kontakte en kloakmester for at få en konkret vurdering.
Det er kun omfangsdræn fra bygninger, der må tilsluttes forsyningens regnvandssystem. Alt øvrigt drænvand må ikke kobles på forsyningens system.
Vejle Kommune og Vejle Spildevand vil etablere særlige foranstaltninger til håndtering af terrænnært grundvand i området.
Tidsplan
Arbejdet forventes påbegyndt i 2022 og forventes afsluttet ca. 2024. Følg med i projektet på Vejle Spildevands hjemmeside
Effekt på miljøet
Projektet vil betyde en mindre belastning af Vejle Centralrenseanlæg og dermed medvirke til, at der sker færre overløb fra Vejle Centralrenseanlæg til Vejle Fjord ved større regnhændelser. Overløb har betydning for badevandskvaliteten og livet i fjorden. Regnvand vil fremover blive udledt til Vejle Å.
Servitutpålæg
Ved etablering af spildevandsledninger ejet af Vejle Spildevand på privat grund skal der tinglyses en deklaration blandt andet til sikring af adgangsrettigheder for kloakforsyningen (servitutpålæg).
Nedenstående matrikler vil blive berørt af projektet
Grundejere, der berøres af ovennævnte, og som pålægges servitut, kontaktes af Vejle Spildevand under detailprojekteringen. Det søges at indgå frivillige aftaler mellem de berørte grundejere og Vejle Spildevand A/S. Erstatning udbetales efter gældende normer.
Arealer på ovenstående matrikler vil enten blive pålagt servitutter i tilfælde af ejers accept eller blive eksproprieret, såfremt ejer ikke accepterer.
I det omfang planlagte nye spildevandsanlæg forventes at kunne medføre ekspropriation, skal placeringen af de nye anlæg være angivet på spildevandplanens kortmateriale. Hvis ikke den planlagte ledningsføring fremgår af nærværende spildevandsplan, kan det ske ved at udarbejde et tillæg til spildevandsplanen eller i forbindelse med en revision af spildevandsplanen.
